「朝倉郡筑前町中牟田01」注文住宅現場リポート②【基礎工事】【配筋】

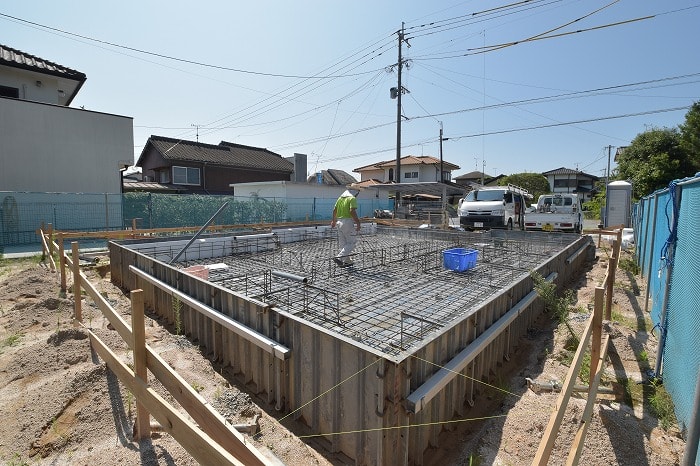

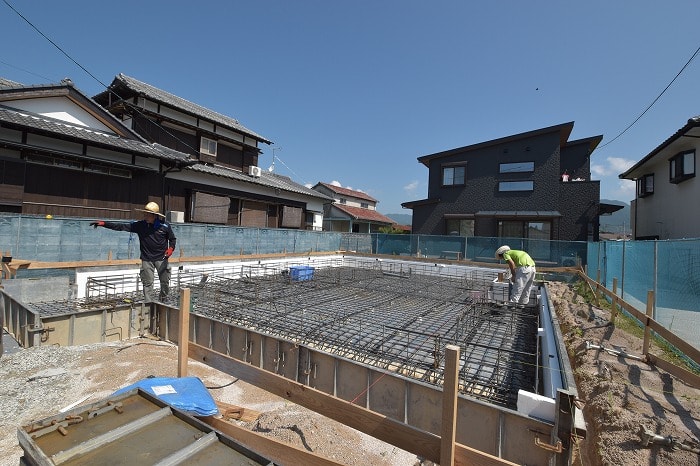

9月3日(月)晴れ。朝倉郡筑前町中牟田の現場です。西の空には、半月。が顔を出していました。秋が近づき空気が澄んでいるのでしょうね。5月の地鎮祭より約3カ月半。やっと着工し、本格的な家づくりがスタートしました。完成までしっかりリポートさせて頂きますので、どうぞよろしくお願いいたします。▼本日の現場です。リポート前には、現場監督小屋町による配筋検査でした。現場は、土工事の根切り→砕石・転圧→捨てコンクリート打設と進み、本日は配筋調整工事と給排水管工事の真っ最中です。「こんにちは~お疲れ様です。」
▼そして、周りの木は「やり方」です。工事を着手する前に、建物の正確な位置、寸法、直角、地盤の水平を出すなど、建築では基礎工事完了までの重要なものです。福岡工務店では、他社にはない現場監督によるやり方施工です。

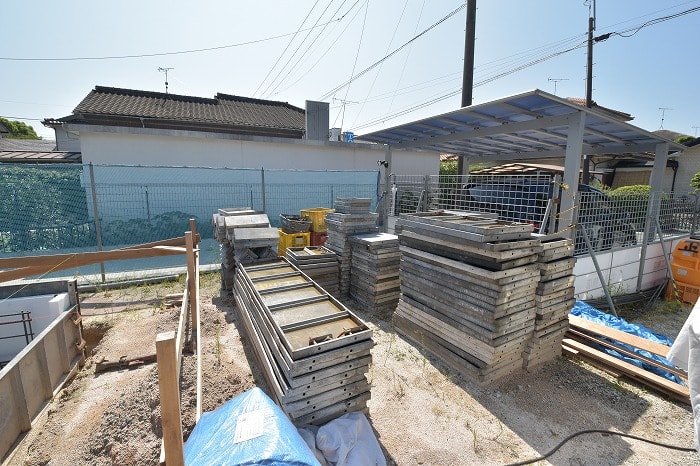

▼建物前には、型枠が搬入されています。こちらは、建物内部の型枠です。
▼よく見るとやり方には、▲GL+550の印が記入されています。基礎工事には欠かせない、高さ基準の指示になる大事な印です。

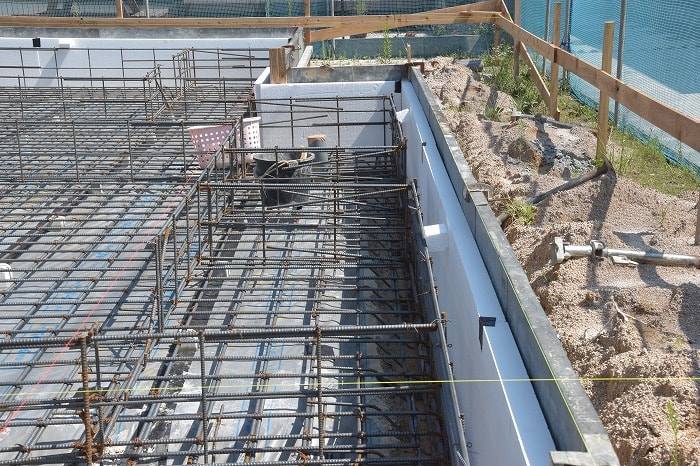

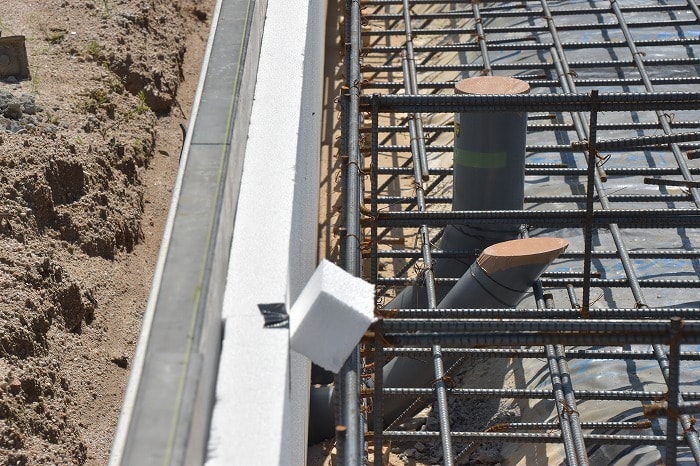

▼型枠の内側に施している白色は、外断熱の基礎パフォームガードです。このパフォームガードは、防蟻性能は半永久的、人体や環境にも優しいというすぐれもの。外断熱住宅ならではの施工です。そして、綺麗なさいの目の配筋下に施しているグレイ色のシートは、ターミダンシート。防湿・防蟻の大事な役割を果たします。人体への安全性が高く環境にも優しいです。生コンクリート打ち前なので、見られるのは今だけです。

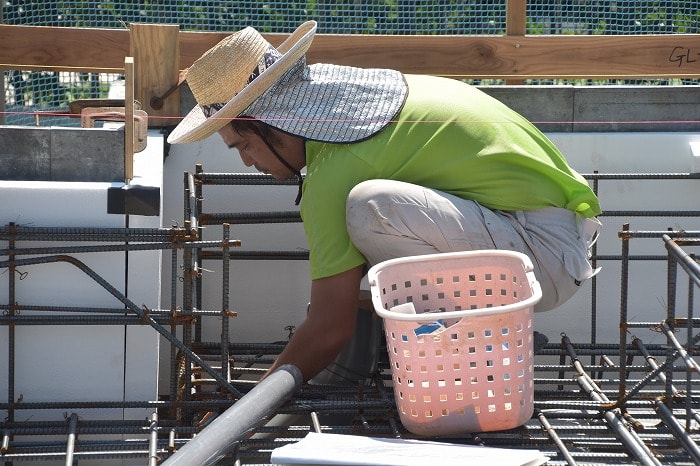

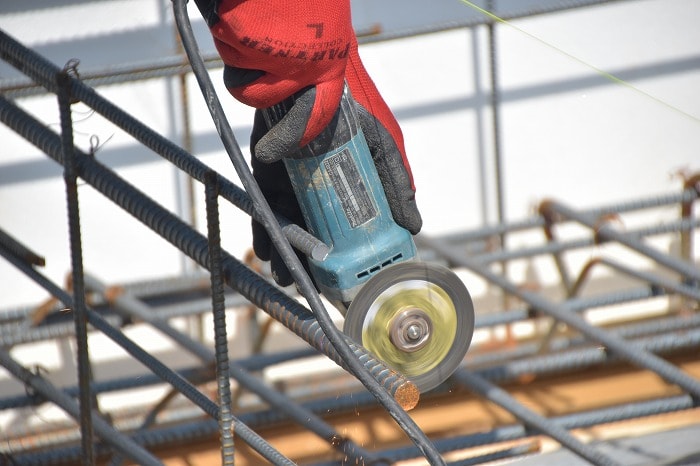

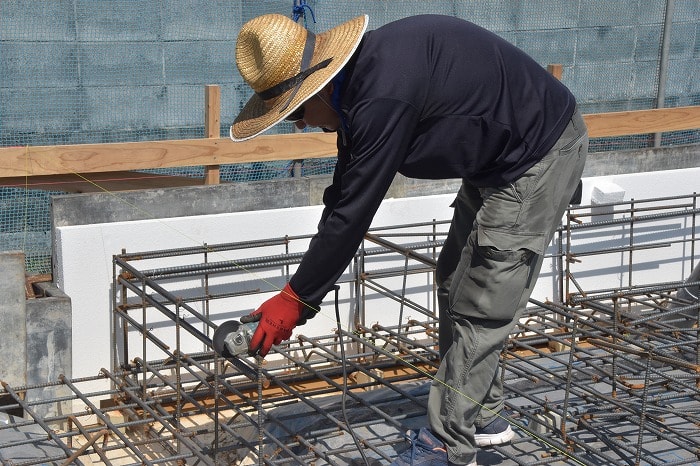

▼配筋検査後は、現場監督の指示を受け微調整中です。

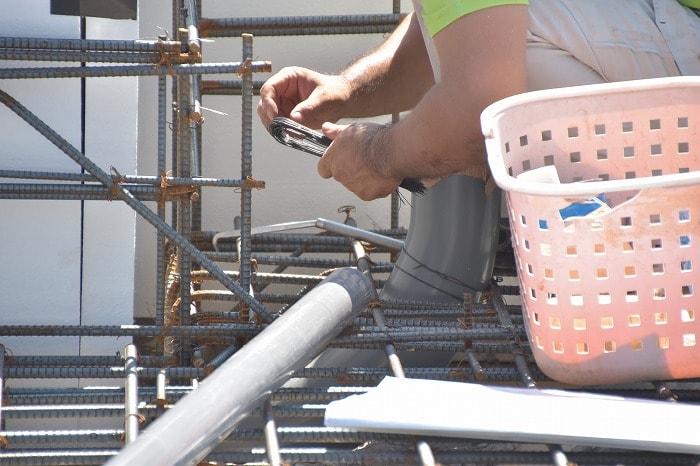

▼給排水管工事の正野さんは、排水管を鉄線で固定しています。
▼別の場所の給排水管工事をアップ。
▼本日のリポートの最後は、秋らしい虫「トノサマバッタ」が遊びに来てくれました。思わずパシャリ。。
それでは、次回のリポートをお楽しみに(^^)/
関連記事を見る
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート⑪【建物竣工】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート⑩【木工事】【石膏ボード】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート⑨【木工事】【下地】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート⑧【外装工事】【コーキング】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート⑦【木工事】【床材】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート⑥【木工事】【サッシ】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート⑤【木工事】【面材】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート④【上棟式】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート③【木工事】【土台敷き】
-
「朝倉郡筑前町中牟田01」注文住宅現場リポート①【地鎮祭】
